智能化系统(机房)工程方案
发布时间:2026-06-02   作者:孙先为


机房智能化系统工程方案

机房工程是智能化系统的一个重要部分。机房工程涵盖了建筑装修、供电、照明、防雷、接地、UPS不间断电源、精密空调、环境监测、火灾报警及灭火、门禁、防盗、闭路监视、综合布线、动力环境监控和系统集成等技术。机房的种类繁多,根据功能的不同大致分为:计算机机房或称信息网络机房(网络交换机、服务器群、程控交换机等),其特点就是面积较大,电源和空调不允许中断,是综合布线和信息化网络设备的核心;监控机房(电视监视墙、矩阵主机、画面分割器、硬盘录像机、防盗报警主机、编解码器、楼宇自控、门禁、车库管理主机房)是有人值守的重要机房;消防机房(火灾报警主机、灭火联动控制台、紧急广播机柜等)也是有人值守的重要机房。此外,还有屏蔽机房、卫星电视机房等。
机房工程-机房分类(等级划分)
电子信息系统机房根据使用性质、管理要求及其在经济和社会中的重要性划分为A、B、C三级,因为机房包含的范围太大,有银行、电信业的大的数据中心,也有企业自用的小机房,随着信息技术的发展,各行各业对机房的建设也都提出了不同的要求,如果不分级,规范遇到的最大问题将是可操作性。
机房工程-机房等级(A级)
A级是最高级别,主要是指涉及国计民生的机房设计。其电子信息系统运行中断将造成重大的经济损或公共场所秩序严重混乱。像国家气象台;国家级信息中心、计算中心;重要的军事指挥部门;大中城市的机场、广播电台、电视台、应急指挥中心;银行总行等属A级机房。
A级为容错型,在系统需要运行期间,其场地设备不应因操作失误、设备故障、外电源中断、维护和检修而导致电子信息系统运行中断。
容错:两套或两套以上相同配置的系统、在同一时刻至少两套系统同时工作。
机房工程-机房等级(B级)
B级别(冗余性):B级定义为电子信息系统运行中断将造成一定的社会秩序混乱和一定的经济损失的机房。科研院所;高等院校;三级医院;大中城市的气象台、信息中心、疾病预防与控制中心、电力调度中心、交通(铁路、公路、水运)指挥调度中心;国际会议中心;国际体育比赛场馆;省部级以上政府办公楼等属B级机房。
B级为冗余型,在系统需要运行期间,其场地设备在冗余能力范围内,不应因设备故障而导致电子信息系统运行中断。
冗余:N+X;在满足基本要求外增加X个单元、X个模块、X个路径或X个系统,任何X维护或故障,系统不中断。
机房工程-机房等级(C级)
C级:A级或B级范围之外的电子信息系统机房为C级。
C级为基本型,在场地设备正常运行情况下,应保证电子信息系统运行不中断。
机房工程-建设内容
1、基础装修工程
2、配电工程
3、照明工程
4、空调
5、通风
6、消防
7、火灾自动报警
8、机房综合布线
9、安防
10、UPS电源
11、动环监控
12、防雷与接地

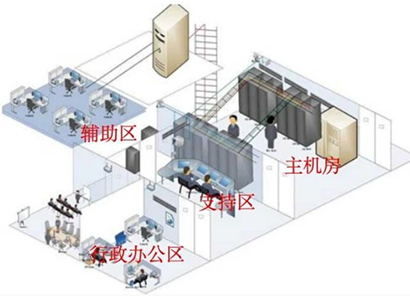

机房工程-机房的组成
1、主机房
2、辅助区
3、支持区
4、行政办公区
机房工程-机房的布置(主机房、备用机房)
1、用于搬运设备的通道宽度不小于1.5m;
2、面对面布置的机柜或机架,正面间距不小于1.2m
3、背对背布置的机柜或机架,背面间距不小于1m
4、成排机柜超过6米,两端设出入口;超过15米中间也应设置出入口,宽度不小于1m,机房最小面积不宜小于9平方米。
机房工程-机房的建筑结构(建筑的结构要求)
1、主体结构宜采用大空间及大跨度柱网,不宜采用内墙称重体系;
2、主机房高度考虑空调、通风、机柜要求,不宜低于2.6米
3、主机房避开卫生间、厨房、实验室、动力站等垂直区域下方;
4、错开建筑变形缝和伸缩缝
机房工程-机房防火及疏散
1、首先满足《建筑设计防火规范》
2、耐火等级不低于二级
3、机房设置独立防火分区
4、机房大于60平米,设置两个疏散出口,宜设置两端;
开门方向同疏散方向,门可自动关闭
5、顶棚壁板应为不燃材料(不得采用有机复合材料),
顶顶棚耐火不低于0.4H;过道耐火不低于1H
机房工程-机房装饰装修
1主机房表面宜具有表面静电扩散性能,宜平整、简洁;不宜使用未经表面改性处理的高分子材料;不宜使用强吸湿材料
2、地面宜铺设抗静电地板;高度不低于200mm(单独下走线);地板下做空调静压箱且下走线时,高度不低于300mm
3、当主机房需要开窗时,应采用中空固定玻璃,应具有良好气密性、防止空气渗漏和结露
4、所有施工缝全部采取密闭措施
机房工程-供配电
1、满足业务要求后充分预留容量,考虑后期扩容
2、低压配电系统应采用220V/380V 50HZTN-S
3、户外电缆进入机房宜采用埋地或电缆沟方式进入
4、应采用不间断电源系统供电(UPS)、系统具备自动和手动旁路装置;时间:15min~2H;发电机72小时(油料)
5、市电和发电机供电时选用带旁路功能的自动转换开关
6、供电线路中性线不小于相线横截面积
7、配电系统配备防浪涌保护装置,满足《建筑物电子信息系统防雷技术规范》
机房工程-UPS
UPS即不间断电源,是一种含有储能装置的不间断电源。主要用于给部分对电源稳定性要求较高的设备,提供不间断的电源。当市电输入正常时,UPS将市电稳压后供应给负载使用,此时的UPS就是一台交流式电稳压器,同时它还向机内电池充电;当市电中断(事故停电)时,UPS立即将电池的直流电能,通过逆变器切换转换的方法向负载继续供应220V或380V交流电,使负载维持正常工作并保护负载软、硬件不受损坏.UPS设备通常对电压过高或电压过低都能提供保护。
机房工程-接地
1、安全能保护接地、防雷接地、防静电接地、屏蔽接地等宜使用同一组接地装置;按照最小值设置。
2、根据工作频率高低采用S型、M型或SM混合型接地形式
3、M或SM接地模式下,每台设备两根不同长度的连接带与等电位网连接
机房工程-消防
按现行国家标准《建筑设计防火规范》GB50016和《气体灭火系统设计规范》GB 50370的要求执行-般要求
A级电子信息系统机房的主机房应设置洁净气体灭火系统。B级电子信息系统机房的主机房,以及A级和B级机房中的变配电、不间断电源系统和电池室,宜设置洁净气体灭火系统,也可设置高压细水雾灭火系统。
C级电子信息系统机房及其他区域,可设置高压细水雾灭火系统或自动喷水灭火系统。自动喷水灭火系统宜采用预作用系统。
火灾自动报警系统
根据信息机房的重要程度、火灾危害性、疏散和扑救难度等因素,大型数据中心、计算中心的火灾自动报警系统应按特级保护对象的要求进行设置。A级计算机房及面积大于140m的信息机房的火灾自动报警系统应按一级保护对象的要求进行设置,面积小于140m的B级计算机房的火灾自动报警系统应按级保护对象的要求进行设置。

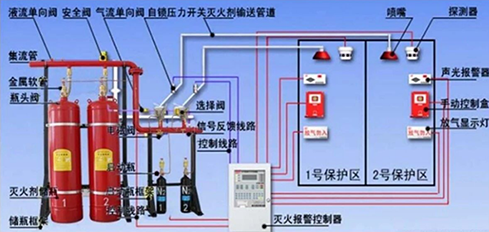

机房工程-气体灭火系统

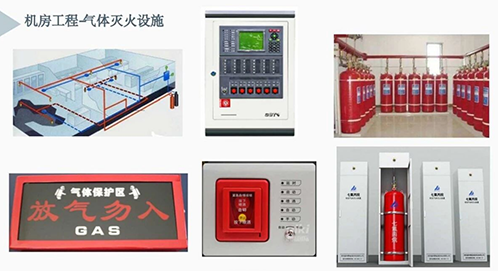

机房工程-气体灭火设施
机房工程-精密空间
机房精密空调是针对现代电子设备机房设计的专用空调,它的工作精度和可靠性都要比普通空调高得多。
要提高机房些设备使用的稳定及可靠性,需将环境的温度湿度严格控制在特定范围。机房精密空调可将机房温度及相对湿度控制于正负1摄氏度,从而大大提高了设备的寿命及可靠性。
配置:根据机房面积,设备热效率计算送风量和总制冷量。
机房工程-通风
因为机房设备属于高精密设备,对周边环境的要求非常高,例如,温度、湿度、电源等。但是人们往往忽略灰尘对机房设备的损害。如果机房内空气中有太多杂质,可能导致静电放电问题,可能会损坏元器件。而新风系统便是解决这个难题最好办法,所以安装机房新风是非常必要的。在较大型的机房中大部分都已经安装了机房新风。
配置:
1)机房总送风量的5%
2)每人≥40m2/h

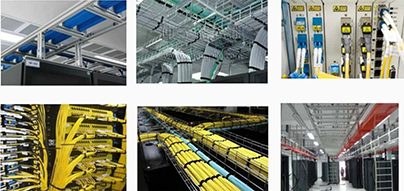

机房工程-布线

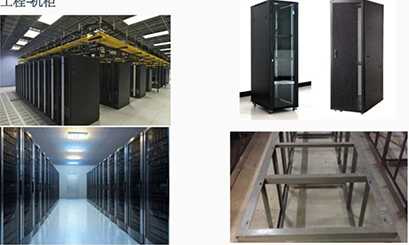

机房工程-机柜

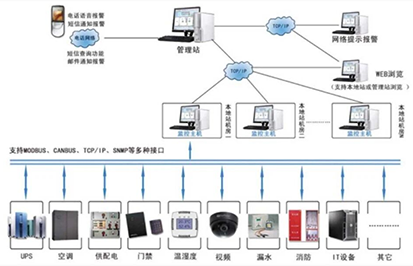

机房工程-动环监控
动环监控是指针对各类机房中的动力设备及环境变量进行集中监控,即:动力环境监控1]。一套完善的综合动力环境监控系统可以对分布的各个独立的动力设备和机房环境机房安保监控对象进行遥测、遥信等采集,实时监视系统和设备、安保的运行状态,记录和处理相关数据,及时侦测故障,并作必要的遥控、遥调操作,适时通知人员处理;实现机房的少人、无人值守,以及电源、空调的集中监控维护管理,提高供电系统的可靠性和通信设备的安全性,为机房的管理自动化、运行智能化和决策科学化提供有力的技术支持。
机房工程-设计考虑要素
1、机房的功能、建设等级、是否有人值守
2、机房的位置、楼层、面积是否符合要求3、机房的楼板载荷是否符合要求
4、机房的供电负载、电源引人方式、设备总功率,配电方案
5、机房服务设备布局、线缆走线方式
6、机房的装修方式、材质
7、机房的安防措施(监控、门禁等)
8、所遵循的标准、规范
机房工程-设计规范
《电子信息系统机房设计规范》
《计算机机房活动地板技术条件》
《供配电系统设计规范》
《电磁兼容限值谐波电流发射限值》
《建筑物防雷设计规范》
《建筑物电子信息系统防雷设计规范》
《建筑灭火器配置设置规范》
《火灾自动报警系统装置设计规范》
《建筑设计防火规范》
《高层民用建筑设计防火规范》
机房工程实施-图纸会审
1、详细消化图纸
2、提前做好相关设备了解
3、着重考虑配电、承重、发电机接入、设备运输方式等,如有问题会审明确提出,要求明确答复
4、仔细分析图纸,如有疑问,书面要求设计回复;如有无须设计变更
机房工程-技术交底
1、项目情、机房功能区域分布、建设内容
2、机房各系统的特点,建设工序
3、相关主要设备的功能、性能特点
4、机房详细布局
5、施工技术交底(特殊工艺)
6、工安全交底
机房工程-使用培训
培训对象:信息科或专业网络管理人员
人员介人时间:项目前期或中期
培训内容:线缆路由、电源系统架构等
操作培训:电力系统操作、消防系统操作、空调系统操作、动环监控操作
相关配合:无
移交内容:设备使用手册、机房布置图、线路路由图等。
机房工程-试运行及验收管理
1、试运行:
试运行内容:系统满载运行一般持续1个月以上,所有系统全部正常资料提交:试运行报告、测试报告等
2、系统验收:
验收内容:是否按照设计图纸完成所有内容建设、所有内容符合标准、观感质量良好资料提交:竣工图、竣工验收报告、试运行报告、移交清单、各类测试报告等。
机房工程-试维保管理
1、缺陷保修期:国家规定2年,但设备一般保修为一年;
2、常见故障及处理办法
地板松动:更换龙骨或支架,重新调平
灯具故障:更换灯具
3、维修管理:
维修类型:常规维修、紧急抢修、周检、月检、年检资料:确认单、维保验收单
4、到期后维保
一般是配合智能化系统统一维保,故障率低。大型高级别机房一般由专业运维公司维保。
